凌綏高速4b標加速推進復工復產, 洪災后生產有序回歸

8月19日晚,遼寧省西部地區迎來了一場史無前例的特大暴雨。短短一天,項目部駐地遭受暴雨到特大暴雨的襲擊,造成周邊縣鄉電力、通信設施等嚴重損壞,洪水沖塌橋梁,中斷道路,項目部及附近區域鄉鎮斷網、斷水、斷電,與外界處于失聯狀態。

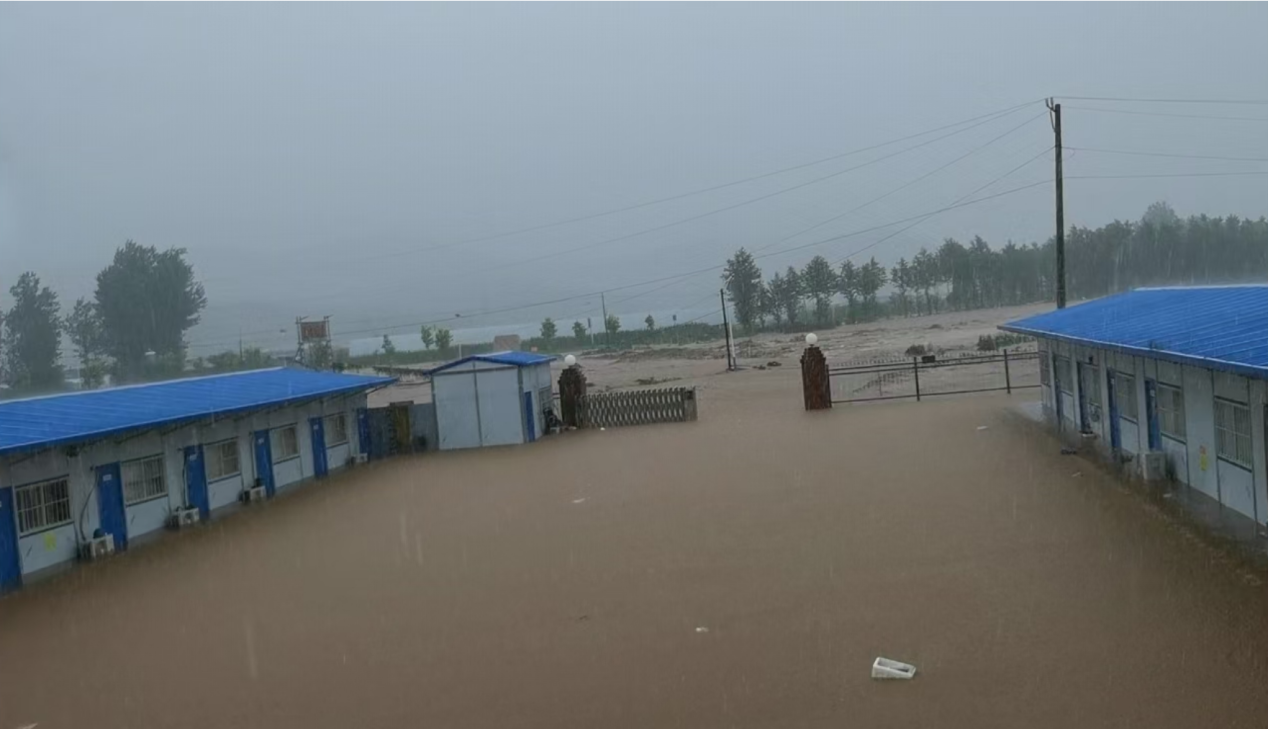

圖1  項目部被洪水圍困

洪災發生后,項目部立即啟動應急預案,有條不紊,吹響全力救助集結號,在項目班子成員的帶領下,第一時間冒雨將車輛、資料、電腦、打印機等財物轉移至高處,人員全部安全撤離至山上。洪水無情,共擔風雨,項目部在自救的同時,也在積極救援周邊被困群眾,在項目經理王傳亮的帶領下,與消防官兵配合,開辟出一條生命救援通道,成功將一名被困樹頂、生命岌岌可危的群眾解救至項目部避險。

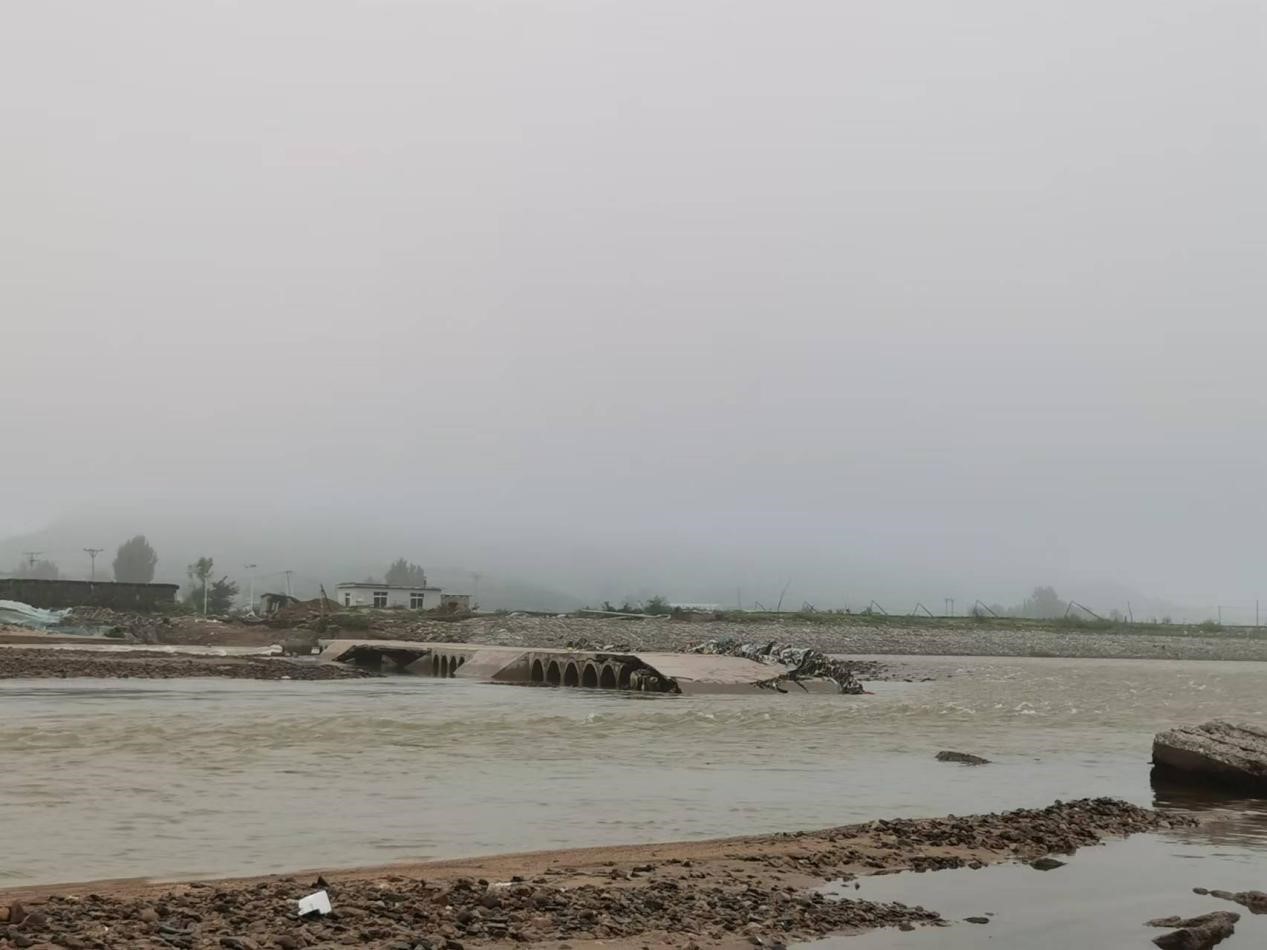

圖2  主要道路橋梁被沖毀

洪水退去后,項目部第一時間積極組織,啟用發電機應急供電,保障項目人員基本生活;并組織人員清理現場淤泥、對駐地及周邊進行全面消殺。一方有難,八方支援。洪水退去后,項目部積極響應地方政府號召,火速集結、日夜兼程,先后派出挖掘機、自卸車等機械20余臺馳援災區。

8月22日,標尾路基段全面復工,7臺挖掘機、15臺自卸車進行石方挖運,2套路基填筑設備正常作業;標頭施工段維修施工便道,為石方運輸做準備。

圖3  強渡河流與外界取得聯系

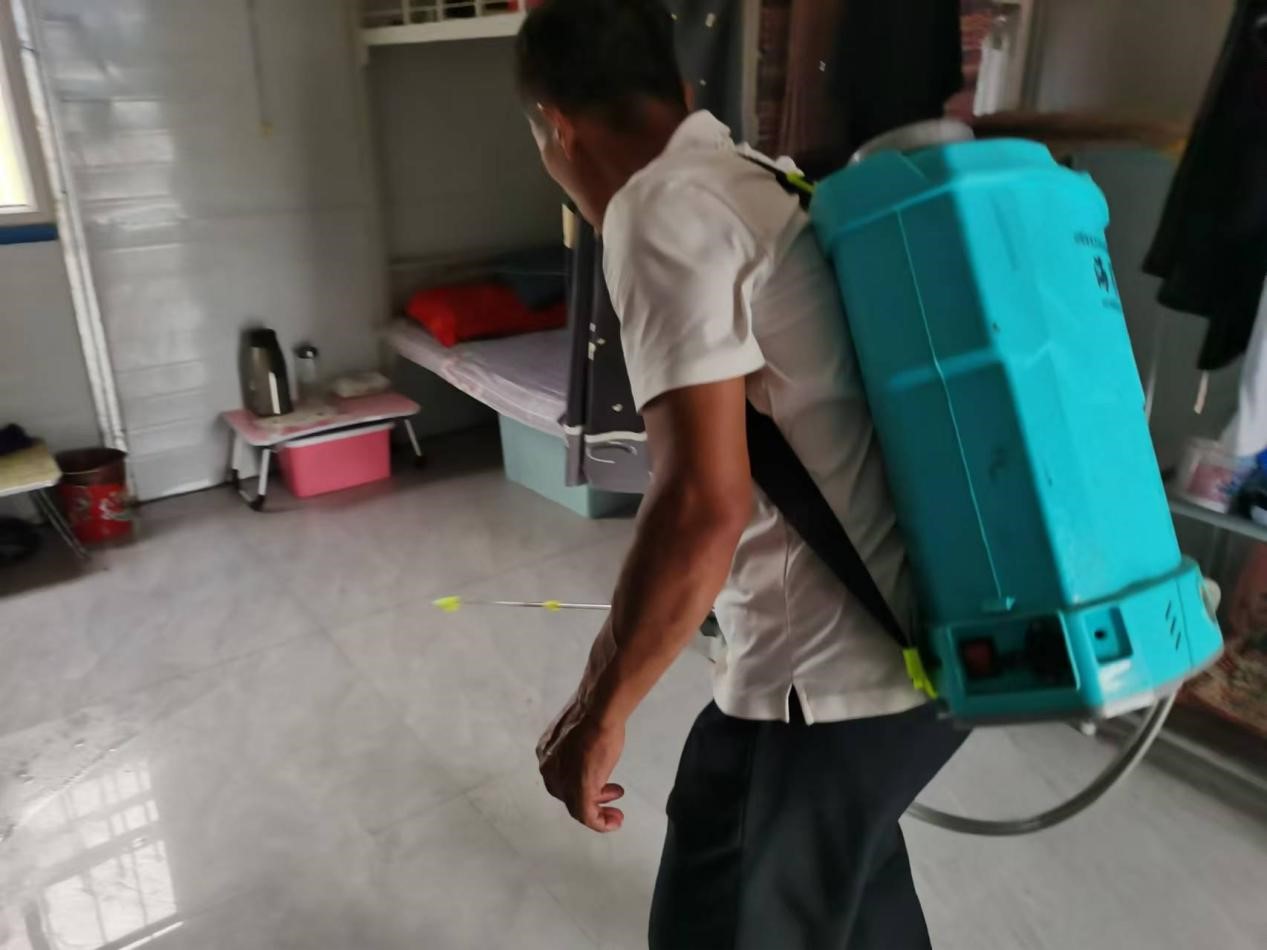

圖4 駐地全面消殺

5 幫助群眾清理道路

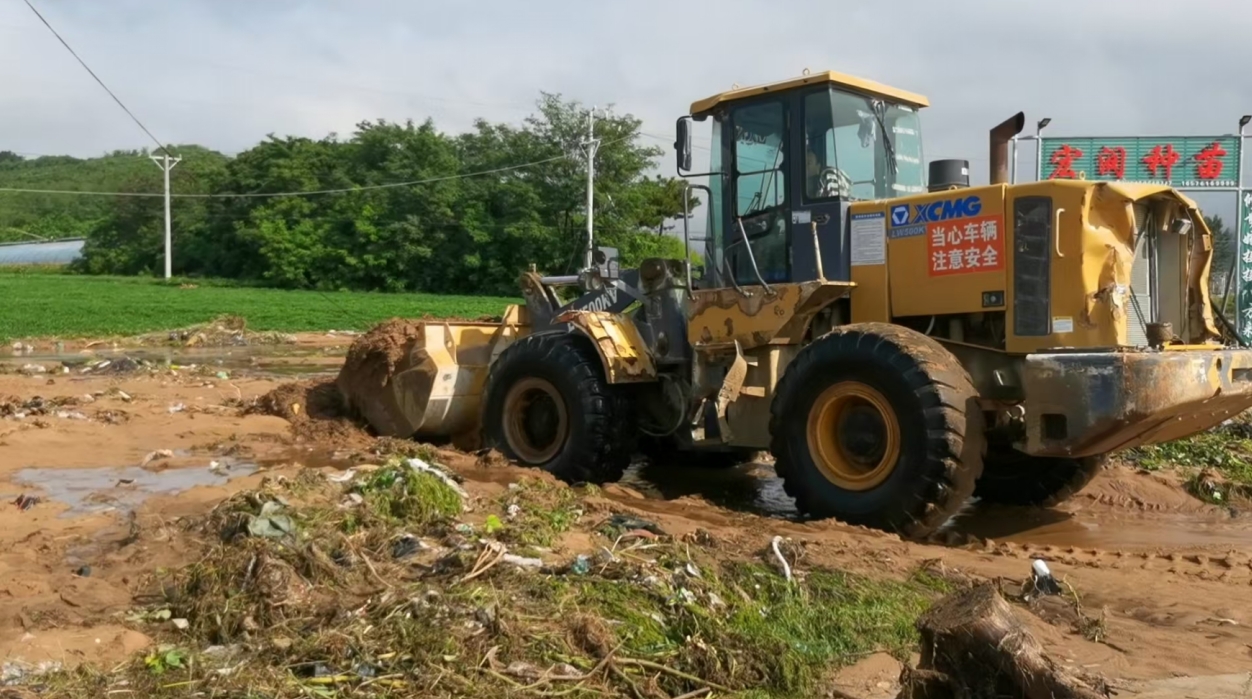

6 支援災區救援道路搶修

在集團公司的支持下,在項目部全體人員的團結協作和共同努力下,凌綏高速4B標項目部群策群力,爭分奪秒開展災后生產自救,目前,全面復工復產在多個方面均取得良好進展,預計在8月底前可恢復到正常施工狀態。

截至發稿時,黑水河泵站搶修水泵及電力供應已恢復,水穩拌合站生產用水得到解決;項目部啟用多臺發電機,為拌合站、鋼筋加工場、房建工程供電,部分班組已恢復生產,開始澆筑混凝土施工。

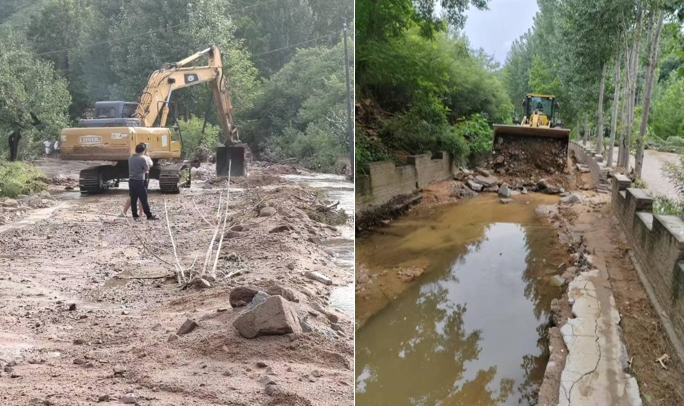

圖7 搶修水泵電纜
